Arbeitsplan des Fertigungsauftrags

Drücken Sie im Kopfbereich von FA-Positionen - Detail auf Arbeitsplan, um die Arbeitsgänge zu sehen, die dieser Position zugeordnet sind. Jede Zeile ist ein Arbeitsschritt der Fertigungsreihenfolge, in der Reihenfolge, in der er ausgeführt wird.

Die Liste ist die eigene Kopie des Arbeitsplans des Fertigungsauftrags. Sie wird beim Anlegen der Position aus dem Arbeitsplan des Artikels aufgelöst und kann danach geändert werden, ohne die Stammdaten des Artikels zu berühren.

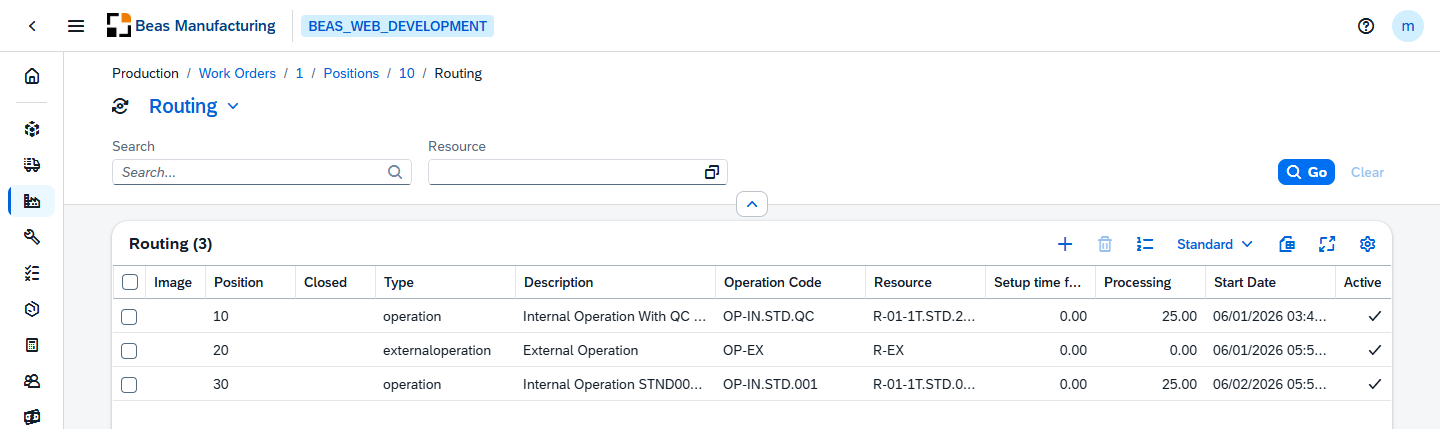

Arbeitsgänge des Arbeitsplans einer Fertigungsauftragsposition

Aktionen​

Eine Aktion ist dieser Liste eigen; die übrige Werkzeugleiste ist die gewohnte.

AktionSymbolBeschreibung
Neu numerierenNumeriert die ganze Liste in ihrer aktuellen Reihenfolge neu und schließt die Lücken, die gelöschte oder eingefügte Schritte hinterlassen haben. Fragt zuerst nach einer Bestätigung und wird bei einer geschlossenen Position abgelehnt.

Standardspalten​

FeldBeschreibung
BildBild oder Symbol, das zum Arbeitsgang gespeichert ist.
PositionDer Platz des Arbeitsgangs in der Fertigungsreihenfolge.
GeschlossenIst das Kennzeichen gesetzt, ist der Arbeitsgang geschlossen und wird nicht mehr rückgemeldet.
TypDie Art des Arbeitsgangs, zum Beispiel „Intern“ oder „Extern“.
BeschreibungDie ausführliche Beschreibung des Arbeitsgangs.
ArbeitsgangcodeDer Code des Arbeitsgangs, wie er im Arbeitsschrittkatalog definiert ist.
RessourceDie Ressource — Maschine oder Arbeitsplatz —, die den Arbeitsgang ausführt. Siehe Ressourcen.
RüstzeitGeplante Zeit, die zum Rüsten benötigt wird, bevor der Arbeitsgang laufen kann.
LaufzeitGeplante Zeit, die für die eigentliche Ausführung des Arbeitsgangs benötigt wird.
StartdatumDer geplante Starttermin des Arbeitsgangs mit Uhrzeit.
AktivIst der Arbeitsgang aktiv, nimmt er an der Terminierung teil.
hinweis

Die Bezeichnungen der Zeitspalten folgen Ihrer Konfiguration der Zeitarten. Rüstzeit, Laufzeit, Nacharbeit und Qualitätskontrolle sind die Standardnamen; ein System mit eigenen Zeitarten zeigt stattdessen deren Namen.

Zusätzliche Spalten​

SpalteBeschreibung
Positions-IDInterner Bezeichner des Arbeitsgangs innerhalb der Position.
Rüstzeit KapazitätRüstzeit, die auf die Kapazität der Ressource angerechnet wird.
NacharbeitGeplante Nacharbeitszeit.
QualitätskontrolleZeit, die für die Qualitätskontrolle vorgesehen ist.
NutzungsfaktorFaktor, der auf die Zeit des Arbeitsgangs angewendet wird.
ArbeitsschritteAnzahl der Arbeitsschritte des Arbeitsgangs.
LiegezeitLiegezeit nach dem Arbeitsgang.
ÜberlappungsgrenzeÜberlappung mit dem nächsten Arbeitsgang.
Anzahl LohnscheineAnzahl der Lohnscheine für den Arbeitsgang.
Menge pro ZeitErgebnismenge, die je Zeiteinheit erzeugt wird.
ZeiteinheitZeitbasis, auf die sich die Menge pro Zeit bezieht.
RessourcenbelegungWie die Ressource belegt wird (Einfach, Menge, Prozent).
BelegungsmengeMenge, die für die Ressourcenbelegung verwendet wird.
EnddatumDer geplante Endtermin des Arbeitsgangs mit Uhrzeit.
GesamtstartdatumBeginn des Arbeitsgangs einschließlich Transport- und Wartezeit.
GesamtenddatumEnde des Arbeitsgangs einschließlich Transport- und Wartezeit.
Transport BeginnBeginn der Transportzeit vor dem Arbeitsgang.
Transport EndeEnde der Transportzeit vor dem Arbeitsgang.
Wartezeit BeginnBeginn der Wartezeit nach dem Arbeitsgang.
Wartezeit EndeEnde der Wartezeit nach dem Arbeitsgang.
IstzeitDie Zeit, die tatsächlich auf den Arbeitsgang erfasst wurde.
MeilensteinKennzeichnet den Arbeitsgang als Meilenstein.
Meilenstein-DatumDas Datum, an dem der Meilenstein erreicht wird.
PrüfplanDer verknüpfte Prüfplan der Qualitätskontrolle.
KostenstelleDie Kostenstelle, auf die der Arbeitsgang gebucht wird.
FarbeFarbe, die dem Arbeitsgang zugewiesen ist.
AnweisungenArbeitsanweisungen für den Arbeitsgang.
Anhang 1 … Anhang 3Die Dateien, die dem Arbeitsgang angehängt sind.
LieferantDer Lieferant, der einen externen Arbeitsgang ausführt.
ArtikelDer Fremdbearbeitungsartikel, der für einen externen Arbeitsgang verwendet wird.
Preis pro EinheitFremdbearbeitungspreis je Einheit.
PreisfaktorFaktor, auf den sich der Fremdbearbeitungspreis bezieht.
WährungWährung des Fremdbearbeitungspreises.
MindestpreisMindestpreis der Fremdbearbeitung.
VersandpreisVersandpreis für den externen Arbeitsgang.
VersandlosgrößeLosgröße, auf die sich der Versandpreis bezieht.
Bestellung auf LagerLager, das für die Bestellung der Fremdbearbeitung verwendet wird.
OriginalpositionDer Arbeitsgang, aus dem dieser kopiert wurde.
ZeiterfassungOb die Zeiterfassung für den Arbeitsgang eingeschaltet ist.
ZeiterfassungsdatumDas Datum der Zeiterfassung.
Stempelung zwingendVerlangt eine Zeitmeldung, bevor der Arbeitsgang abgeschlossen werden kann.
BausteinDer Baustein, zu dem der Arbeitsgang gehört.
LohngruppeDie Lohngruppe des Arbeitsgangs.
BearbeitungsartDie Bearbeitungsart des Arbeitsgangs.
Anforderung MehrmaschinenbedienungAnzahl der Ressourcen, die der Arbeitsgang gleichzeitig benötigt.
ZeitartDie Zeitart des Arbeitsgangs.
Zeitart-IDBezeichner der Zeitart.
FremdbearbeitungskennzeichenKennzeichnet den Arbeitsgang als fremdbearbeitet.
Phantom-BaugruppeDie Phantom-Baugruppe, zu der der Arbeitsgang gehört.
Scheinbaugruppe PositionDie Position des Arbeitsgangs innerhalb der Phantom-Baugruppe.
Scheinbaugruppe MengeMenge, die von der Phantom-Baugruppe beigetragen wird.
AusschussfaktorAusschuss als Faktor ausgedrückt.
GrenzkostensatzGrenzkostensatz je Minute.
VollkostensatzVollkostensatz je Minute.
