Orden de trabajo - Cálculo

La vista Cálculo compara el plan con la realidad para una posición de orden de trabajo. Sitúa los valores planificados y los reales uno junto a otro, línea a línea a lo largo del esquema de cálculo, de modo que la diferencia se puede leer donde surgió y no como un único total.

La vista informa; aquí no se edita nada.

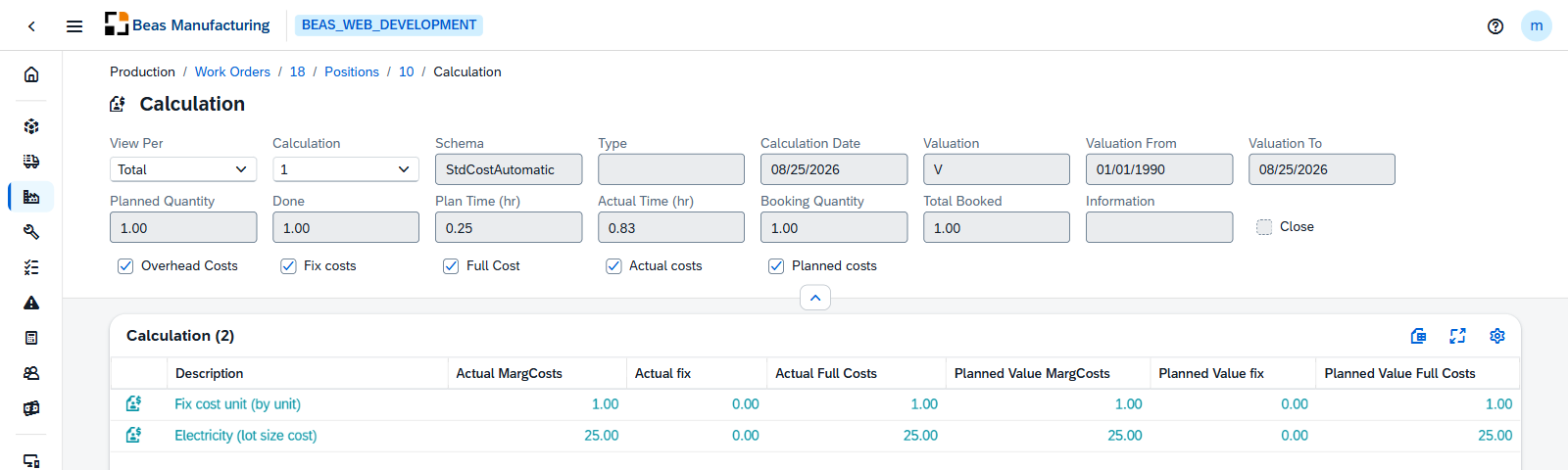

Cálculo de la orden de trabajo

La cabecera del cálculo​

La cabecera del cálculo que produjo las cifras:

CampoDescripción
EsquemaEl esquema de cálculo utilizado.
TipoEl tipo del cálculo.
Fecha de cálculoCuándo se calculó.
ValoraciónLa valoración aplicada.
Valoración desdeInicio del periodo de valoración.
Valoración hastaEl fin del periodo de valoración.
Cantidad planificadaLa cantidad planificada.
RealizadoLa cantidad realmente fabricada.
Tiempo planificado (h)El tiempo planificado, en horas.
Tiempo real (h)El tiempo realmente empleado.
Cantidad contabilizadaLa cantidad de la contabilización.
Total contabilizadoLa cantidad contabilizada en total hasta el momento.
InformaciónTexto libre sobre el cálculo.
CierreSi el cálculo está cerrado.

Cuando existen varios cálculos para la posición, cada uno se muestra con su propia cabecera.

Las líneas de coste​

Las líneas del esquema, con lo que se planificó que costara cada una y lo que costó realmente:

ColumnaDescripción
CálculoLa línea del esquema.
Costes marginales planificadosCoste marginal planificado.
Costes fijos planificadosCoste fijo planificado.
Costes totales planificadosCoste total planificado.
Costes marginales realesCoste marginal real.
Costes fijos realesCoste fijo real.
Costes totales realesCoste total real.
EstándarEl valor estándar.

Costes generales incorpora a la vista las líneas de gastos generales; sin esta opción, la comparación muestra solo los costes directos.

View Per​

Las cifras se pueden leer en cuatro escalas, y el mismo cálculo se ve muy distinto en cada una:

ValorQué significan las cifras
Per 1 UnitCoste de una sola pieza.
Per ... UnitsCoste por el número de unidades que elija.
Lot Size | CalculationCoste por el lote para el que se hizo el cálculo.
TotalCoste de la posición completa.

Ejemplos​

Un sobrecoste que en realidad es una diferencia de cantidad. Cantidad planificada y Realizado están en la cabecera por una razón. Una posición que fabricó más de lo planificado cuesta más en Total y puede costar exactamente lo mismo en Per 1 Unit: consulte la vista por unidad antes de calificarlo de sobrecoste.

Marginal frente a total, en la misma tabla. Cada línea de coste aparece tres veces en cada lado: marginal, fijo y total. Comparar un coste total planificado con un coste marginal real es la forma más habitual de llegar aquí a una conclusión equivocada; manténgase en un mismo par de columnas a lo largo de todo el esquema.

Nada que comparar. Una posición con un plan y sin contabilizaciones muestra valores planificados y reales vacíos: el cálculo existe, pero el trabajo todavía no se ha realizado. Realizado y Total contabilizado en la cabecera indican ante qué caso se encuentra.
